Hogyan telepítsünk elektronikus polccímkéket?

Dec 30, 2025

Leave a message

Az elektronikus polccímkék (ESL) átalakítják a kiskereskedők árképzését. A telepítési folyamat dönti el, hogy egy bolt versenyelőnyhöz jut-e, vagy a drága karbantartási terhet örökli.

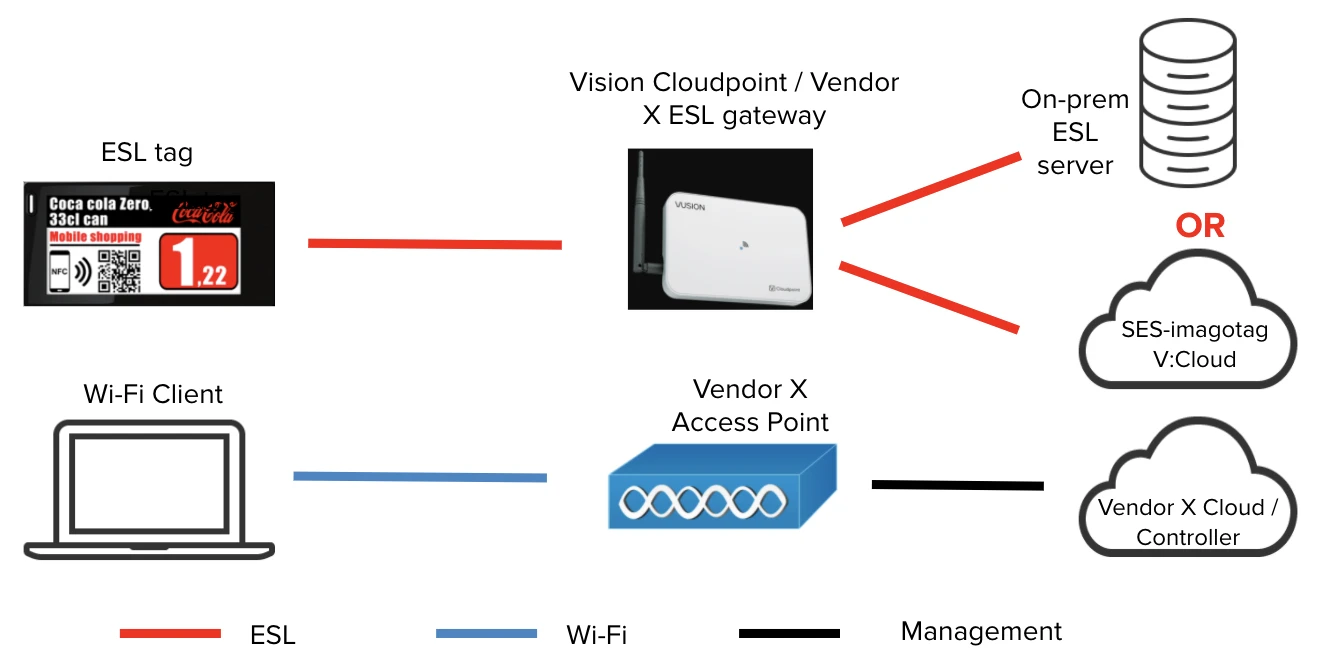

A rendszerarchitektúra alapjai

Az ESL rendszer négy egymásra épülő komponensből áll. Kapcsolataik megértése megakadályozza a költséges hibákat, amelyeket a csapatok ismételten elkövetnek.

Elektronikus címkékelektroforetikus kijelző technológiát alkalmaznak. A töltött fekete-fehér részecskéket tartalmazó mikrokapszulák feszültség alatt vándorolnak, így stabil képeket hoznak létre, amelyek áram nélkül is fennmaradnak. Ez a fizika lehetővé teszi, hogy az akkumulátor élettartama 3-5 év normál üzemi körülmények között-A Hanshow Nebular sorozata folyamatosan eléri az 5 éves határt, míg néhány olcsó kínai gyártó alig éri el a 2,5 évet. A kijelző méretei a normál polcszélek 1,54 hüvelykétől a végsapkák promócióinál használt 12,2 hüvelykig terjednek.

Electronic Labels

Base Stations (Access Points)

Bázisállomások (hozzáférési pontok)áthidalja a hálózati infrastruktúrát és a vezeték nélküli címkekommunikációt. A SES-imagotag VUSION rendszere 2,4 GHz-en működik, míg a Pricer egyes modellekben szabadalmaztatott infravörös/RF hibridet használ. Minden bázisállomás több száz-ezer címkét kezel a lefedettségi sugarán belül -SES-imagotag 15 000-et igényel hozzáférési pontonként, de a reális szám 2 000-3 000 sűrű kiskereskedelmi környezetben, mielőtt az elfogadhatatlan csökkenési arányok megjelennének.

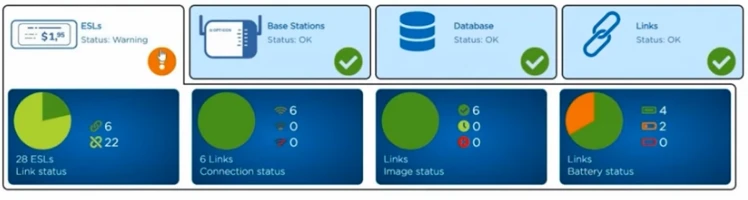

A Management Servervégrehajtja az ESL szoftververmet. Karbantartja a termékadatbázist, megjeleníti a megjelenítési sablonokat, sorba állítja a frissítési parancsokat, és naplózza a rendszereseményeket. A felhőalapú telepítések jelentősen javultak az elmúlt három évben. A legtöbb 10 000 címke alatti kiskereskedő számára a felhő az alapértelmezett ajánlás.

Menedzsment szoftvervezérlőfelületet biztosít a címkeregisztrációhoz, sablontervezéshez, tartalomütemezéshez és rendszerfelügyelethez. Az API minősége vadul változik a gyártók között. Pricer API dokumentációja kiváló. A SES-imagotag javult, de még mindig vannak hiányosságok. Egyes kisebb gyártók olyan API-kkal rendelkeznek, amelyek utólagos gondolatoknak tűnnek.

Management Software

Helyszíni felmérés: A sikeres telepítés alapja

A Retail Industry Leaders Association 2022-es tanulmánya szerint a nem megfelelő helyszíni felmérések hozzájárulnak az ESL telepítési hibáinak körülbelül 60%-ához, amelyek jelentős átdolgozást igényelnek.

Szigorú felmérés szükségesminimum három óra2000 -négyzetméteres üzlethez.

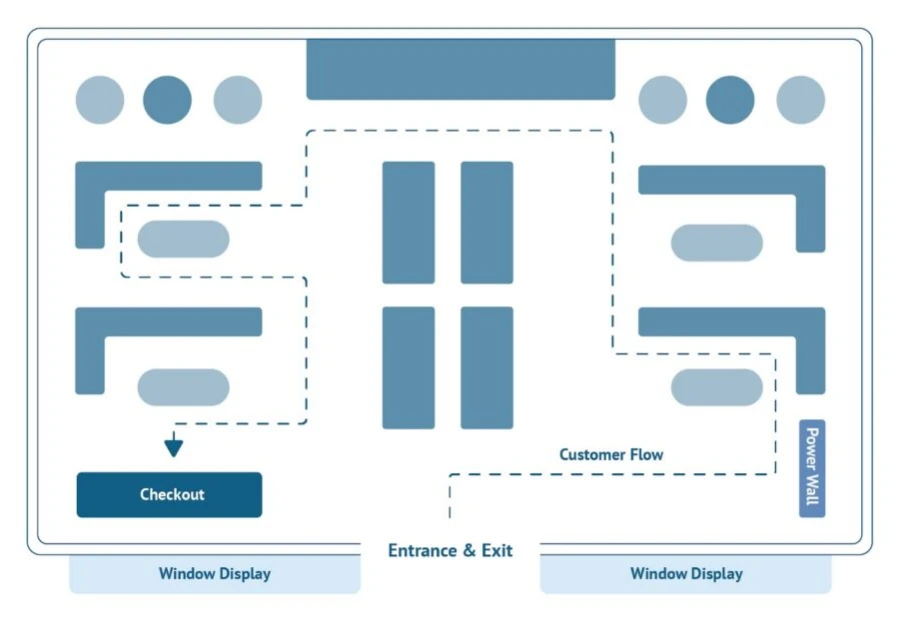

Fizikai környezet értékelése

Alaprajzi dokumentáció

Szerezzen be vagy készítsen részletes alaprajzokat, amelyek bemutatják a polcok helyzetét, tájolását, magasságát és építőanyagait. A szükséges információk közé tartoznak a hűtőegységek elhelyezkedése és típusai, szerkezeti oszlopok és falak, a belmagasság eltérései, valamint a meglévő elektromos és hálózati infrastruktúra.

Az üzlet által biztosított alaprajzokat ellenőrizni kell. Az egyik Ohio-i Kroger-telepítés alaprajza négy éves volt, és nem mutatott teljes hűtőrész-felújítást. A bázisállomások helyzetét a telepítés második napján újra kellett tervezni. Ez a helyzet megfelelő ellenőrzéssel elkerülhető.

Physical Environment Assessment

Polc osztályozás

Minden polctípus eltérően viselkedik az RF jelekkel szemben, és a rögzítő hardver megrendelése előtt elengedhetetlen, hogy megértsük, mi létezik az üzletben.

Szabványos fém gondolák-a legtöbb kiskereskedelmi üzletben található kenyér és vaj-mérsékelt jelgyengülést okoz. Itt jól működnek a sínkapcsok; Pricer K-sorozatú klipjei és SES-imagotag SmartTAG klipjei következetesen sikeresek.Drótkosár polcvalójában könnyebb vele dolgozni, mivel a nyitott kialakítás minimális RF interferenciát okoz. A horogadapterek hatékonyak, bár vibrációs problémák léphetnek fel a nagy forgalmú-termékterületeken, ahol az ügyfelek folyamatosan megragadják a tárgyakat.

Üveg vitrinekegyszerűek-alacsony csillapításúak, és akár öntapadós, akár mágneses rögzítés működik. 3M VHB szalag előnyösen állandó telepítéshez, mert nem mozdul el az idő múlásával.Hűtőszekrények zárt ajtókkal-ez az a konfiguráció, amely projekthibákat okoz. Erős csillapítás lép fel az üvegen és a fémkereten keresztül. Csak külső mágneses rögzítés. A belső elhelyezést a szállítói biztosítékoktól függetlenül nem szabad megkísérelni. A csökkenés mértéke mindig elfogadhatatlan belső elhelyezés esetén.

Fagyasztó egységekmég rosszabbak. Belső elhelyezése nem javasolt. Időszak. A hatótávolságnövelőkkel, speciális antennákkal és az áthelyezéssel végzett kísérletezés nem hozott megbízható eredményeket. Szerelje fel kívülről, vagy ne szerelje fel egyáltalán.

RF környezetelemzés

Dokumentálja az összes 2,4 GHz-es adót. A WiFi hozzáférési pontok nyilvánvaló-rögzítési csatorna-hozzárendelések. De ne feledkezzünk meg a Bluetooth jeladókról (amelyek egyre gyakoribbak az ügyfélelemzéseknél), a vezeték nélküli biztonsági kamerákat, a pihenőszobákban lévő mikrohullámú sütőket és az IoT-érzékelőket.

Egyes LED-es világítási rendszerek -különösen az intelligens/csatlakoztatottak- elegendő 2,4 GHz-es zajt generálnak ahhoz, hogy időszakos frissítési hibákat okozzanak. Az egyik Target bolt telepítése két napos hibaelhárítást igényelt, mielőtt azonosították az új világításvezérlő rendszerrel való összefüggést. Ellenőrizze mindent.

RF Environment Analysis

A tankönyvi megközelítés útveszteség-számításokat tartalmaz, például PL(d)=PL(d₀) + 10n log₁₀(d/d₀) + Xσ. A gyakorlatban a durva hüvelykujjszabályokat megtanulják, majd teszteléssel érvényesítik. A fémgondolák vágási hatótávolsága bázisállomásonként 12-15 méter. Közel a hűtéshez, vágja félbe. A betonoszlopok mögött látótávolságra-vagy egy dedikált bázisállomásra van szükség. A később lefedett sétateszt{12}}az, ami valójában megmondja, hogy a lefedettség működik-e.

Címke mennyiségi tervezés

Számolja az SKU-kat a polcterület lineáris méterére vetítve az egyes részlegeknél. Az élelmiszerboltban általában 8-12 cikkszám működik méterenként. Az egészség és a szépség mindenhol ott van-a drogériákban a szokásos polcok száma 15-20 lehet, de a Sephora-stílusú kijelző eltalálhat 40+. Az elektronika méterenként 3-6-ot fogy. Hasonló ruházat a 4-8.

Szorozza meg részlegenkénti teljes polchosszal. Hozzáadás5% eshetőségúj termékek bemutatására{0}}vagy10%ha a kereskedő gyakran változtat a tervrajzon.

A méret szerinti eloszlás tekintetében a legtöbb telepítés kb60-70% kis címkék (1,54 hüvelyk), 15-20% közepes (2,13 hüvelyk), a fennmaradó rész pedig 2,9" és nagyobb méretek között oszlik meg. A kereskedők kezdetben folyamatosan alulrendelték a 2,9"-es méretet, majd visszatérnek a továbbiakért. A promóciós kijelzők növelik a margót, és az üzletvezetők nagyobb címkéket szeretnének ezekhez a helyekhez. Költségvetés ennek megfelelően.

Hálózati infrastruktúra

Bázisállomás Mennyiség

Az elméleti lefedettség szabad térben 25-30 méter. Ez a szám használhatatlan egy igazi boltban. Fém polcokkal a reális tartomány10-15 méter. A hűtőzónák csökkennek5-8 méter.

A tényleges számítás nem bonyolult. Ossza fel a padlót zónákra az akadály típusa szerint, alkalmazza a reális lefedettségi sugarat az egyes zónákra, összegezze a szükséges bázisállomásokat, majd adja hozzá20% redundancia. Ez a redundancia az, ami a frissítési siker arányát 99% felett tartja, és megakadályozza az éjféli segélyhívásokat, amikor egy bázisállomás meghal.

Egy 2000 négyzetméteres élelmiszerbolt így ment tönkre: a szokásos bevásárlóterület körülbelül 1400 négyzetmétert vett igénybe, és 4 bázisállomásra volt szükség. A 400 négyzetméteres hűtőrészleg 3 bázisállomást igényelt a csökkentett hatótáv miatt. Egy kis, nagy-sűrűségű kozmetikai területnek saját bázisállomásra volt szüksége. Összesen 8 lett, redundanciával pedig 10-re szólt a rendelés.

A szállító-SES-imagotag ebben az esetben-a 6-ot idézte. Nem tévedtek pusztán a lefedettség szempontjából. De 6 bázisállomás talán 97%-os frissítési gyakoriságot biztosított volna. A 10 egységből álló üzembe helyezés folyamatosan eléri a 99,5%-ot+. Ez a 2,5%-os különbség azt jelenti, hogy 75 címke nem frissül a hétvégi akció során egy 3000 címkés boltban. A többlet hardverköltség indokolt.

Elhelyezés

Szerelje fel közé3,0-4,0 méterpadlószint felett. Ennél alacsonyabb és a polcok akadályai megölik a lefedettséget. Az alsó{2}}polccímkék nagyobb jelerőssége elvész,-amelyek gyakran nagy-sebességű cikkszámok, amelyek megbízható frissítést igényelnek.

Vízszintesen helyezze el azokat a folyosók kereszteződéseit, ahol több irányban tiszta rálátás van. Soha ne szerelje fel közvetlenül a hűtőegységek fölé. A kompresszor interferenciája önmagában is problémákat okoz.

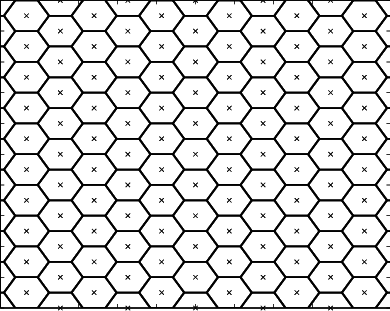

Telepítse ahatszögletű rácsmintaszögletes helyett. A hatszögletű cellák nagyjából 13%-kal jobb területlefedettséget biztosítanak azonos bázisállomásszám mellett. Ezt több telepítésnél is mérték.

Deploy in a hexagonal grid pattern rather than square. Hexagonal cells give roughly 13% better area coverage with the same base station count. This has been measured across multiple deployments.

Kapcsolók és kábelezés

PoE+ switches

PoE+ kapcsolókszükséges - 802.3at portonként legalább 25,5 W teljesítménnyel. Gigabitet használjon, ne Fast Ethernetet. A nagyobb címkék képadatai szűk keresztmetszetek lesznek a 100 Mbps-os hivatkozásokon. Szerezzen be egy felügyelt kapcsolót a VLAN-szegmentációhoz és a QoS-hez. A portszámnak a bázisállomások számának kell lennie, plusz 30% mozgástérrel a jövőbeni bővítéshez.

A kábelezéshez,Cat6 vagy 6A árnyékolt, 90 méteres maximális futás TIA-568-onként, tartson 30 cm-es távolságot a tápkábelektől párhuzamos futásoknál. Használjon védőcsövet vagy kábeltálcát, különösen olyan üzletekben, ahol látható a mennyezeti infrastruktúra. Ezek egyike sem ESL-specifikus – ez a szabványos helyes hálózati telepítési gyakorlat.

Bázisállomás telepítése

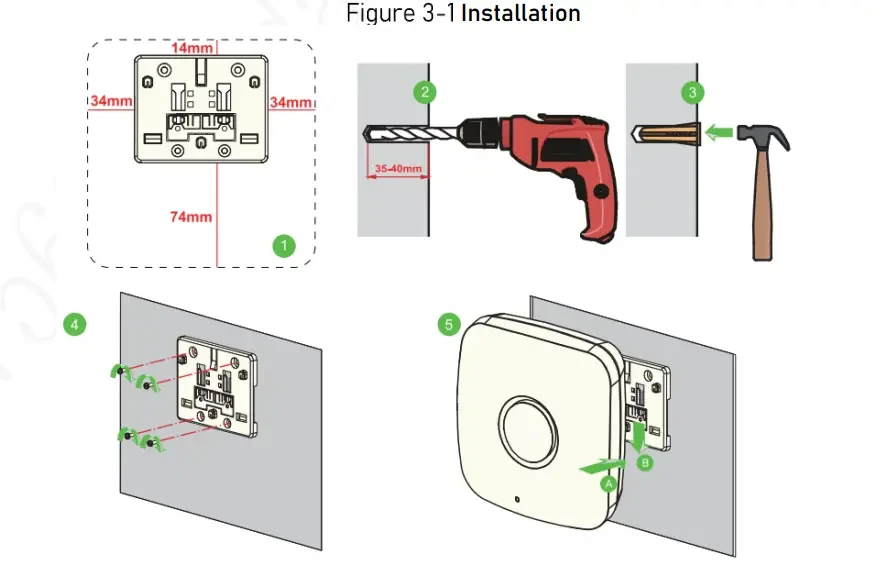

Szükséges eszközök és anyagok

Kalapács funkcióval ellátott motoros fúró, 8mm-es falazófúró (tartalékot hozzon, mert a mennyezetbeton megeszi), kábelpréselő szerszám, kábelvizsgáló, lézeres távolságmérő, vízmérték, nyomatékcsavarhúzó. Anyagokhoz: a gyártó által szállított-tartókonzolok (nem helyettesíthetők), tágulási horgonyok, Cat6 patch kábelek különböző hosszúságban, UV--ellenálló kábelkötegelők és kábelcímkék.

Required Tools and Materials

A kábelcímkék nem kötelezőek.

Telepítési eljárás

A lézeres távolságmérő segítségével vigye át a bázisállomás koordinátáit a tervezésből a fizikai helyekre. Jelölje meg a rögzítési lyukakat. Készítsen fényképeket ebben a szakaszban-, amikor az ügyfél megkérdezi, miért van egy bázisállomás egy adott helyen hat hónappal később, a dokumentáció menti az érveket.

Fúrjon lyukakat, helyezzen be horgonyokat, rögzítse a konzolokat, ellenőrizze a szintet, húzza meg a specifikáció szerinti nyomatékot (általában 2-3 Nm M6-nál a horgonyokba). Vezesse a hálózati kábelt a PoE kapcsolóból minden pozícióba úgy, hogy mindkét végén hagyjon 1 méteres szervizhurkot. Rögzítse a kábeleket 1 méteres időközönként, és címkézze fel mindkét végét.

A bázisállomás felszerelése előtt teszteljen minden kábelfutást.Zárja le az RJ45-tel a T568B szabvány szerint, majd tesztelje a folytonosságot és a tűkiosztást. Eredmények dokumentálása.

A kábelek ellenőrzése után csatlakoztassa a bázisállomáshoz, rögzítse a konzolhoz, és ellenőrizze, hogy a tápellátást jelző LED világít, jelezve a sikeres PoE-egyeztetést. Jegyezze fel a MAC-címet és a fizikai helyet. Az egységnek 60 másodpercen belül meg kell jelennie a kezelőszoftverben. Ha nem, először a kábelvégződést ellenőrizze – az esetek 90%-ában ez okozza a problémát, nem pedig a hibás egység.

Címke telepítése

Telepítés előtti-előkészítés

A címkék mélyalvó üzemmódban kerülnek szállításra. Az aktiválás gyártónként eltérő, és ez több időveszteséget okozott, mint szinte bármely más probléma.SES-imagotaggombnyomással{0}}tartsa lenyomva a süllyesztett gombot 3-5 másodpercig, amíg a LED villogni nem kezd.Pricerauto{0}}felébred, ha érvényes bázisállomás jelet észlel.Hanshowtöbbnyire akkumulátorfül eltávolítását használja.Solummágneses aktiválást igényel egy kijelölt érzékelőterületen.

Az aktiválási módot a telepítés napja előtt ismerni kell. A csapatok órákat vesztegettek, mert senki sem vette a fáradságot, hogy előre elolvassa az aktiválási eljárást.

Tétel regisztrációmegéri a beállítási időt. Exportálhatja a sorozatszámokat a szállítási dokumentációból, importálhatja a felügyeleti szoftverbe, és elő-rendelheti a helykódokat. Ez körülbelül 40%-kal csökkenti a címkénkénti telepítési időt. A SES-imagotag tömeges importálása zökkenőmentesen működik. A Hanshow-k speciális CSV-formázást igényelnek, amely nincs megfelelően dokumentálva-ha a szabványos importálás hibákat okoz, hívja fel a sablonok támogatását.

Kötési módszerek

Az előre kiosztott pozíciókkal rendelkező tervezett telepítések esetén{0}}szekvenciális kötésjól működik. A technikus elmegy a kijelölt helyre, beolvassa a címke vonalkódját, a rendszer megerősíti az előre -hozzárendelt kötést, a technikus rögzíti, frissíti a rendszersorokat. A tapasztalt telepítők óránként 80-100 címkét érnek el így.

Valós idejű-kötésakkor van értelme, ha a planogramok nincsenek véglegesítve. Olvassa be a termék vonalkódját a polcon, szkennelje be a címke vonalkódját, a rendszer menet közben létrehozza a kötést. Lassabban 50-70 címke óránként, de néha szükséges.

Tömeges kötésA CSV-n keresztüli feltöltés akkor a leggyorsabb, ha tiszta adatok állnak rendelkezésre. Feltöltés előtt alaposan ellenőrizze.

Fizikai szerelés

A legtöbb kiskereskedelmi polc C-csatorna vagy T-csatornasínt használ a polcok szélén. A közös profilok aDBR 39(39 mm magasság, jellemző az európai hipermarketekre, mint például a Carrefour),HL 30(30 mm, gyakori az észak-amerikai élelmiszerboltokban), és különféle adatsávszélességek a raktári kiskereskedelemben. Illessze a kapcsot a profilhoz, helyezze be a füleket a sínnyílásba, gyakoroljon lefelé irányuló nyomást, miközben előrecsúszik, majd engedje el. A rugófeszítés rögzíti a helyén. Győződjön meg arról, hogy a címke ellenáll-e a vízszintes csúszásnak,{4}}hogy az ügyfelek folyamatosan ütközzenek.

Sínek nélküli fémfelületekhez vagy külső hűtött tokra szereléshez,mágneses tartókdolgozzon át üvegen körülbelül 6 mm vastagságig. Így kezelik a zárt hűtőtáskákat. Először tisztítsa meg a felületet izopropil-alkohollal.

Ragasztós rögzítésüvegen, műanyagon vagy fán lényegében állandó . 3M VHB szalag ipari-szilárdságú kötéseket hoz létre. Az eltávolításhoz hőpisztolyra és ragasztó oldószerre van szükség, és valószínű a felület sérülése. A ragasztó használata előtt győződjön meg arról, hogy az ügyfél megértette ezt.

Telepítési sorrend

Töltse ki az összes címkét az egyik bázisállomás lefedettségi zónájában, mielőtt a következőre lépne. Ez lehetővé teszi az azonnali ellenőrzést, és megakadályozza, hogy a telepítők olyan rádiófrekvenciás árnyékokat hozzanak létre, amelyek blokkolják a már telepített címkék frissítését-.

Elsőbbségi sorrend:a végsapkák és a promóciós kijelzők az elsők (a legjobb láthatóság, az üzletvezetés figyeli ezeket), a kerületi részlegek a második (a leghosszabb kábelvezetés, az infrastrukturális problémák korai észlelése), a harmadik helyen a központi üzletek gondolái (legnagyobb sűrűségű, legtöbbször ismétlődő), a speciális területek az utolsók (a trükkös hűtési munkát csak arra az esetre, amikor a csapatnak van ritmusa).

A több mint 3000 címkét tartalmazó telepítéseknél a csapatstruktúra számít. Egy felügyelő irányítja a munkafolyamatot és kezeli az üzletvezetési kommunikációt. Két ember szkennel / köt mobileszközökkel. Négy szerelő fizikai szerelést végez. Egy hitelesítő megerősíti a kijelző pontosságát és dokumentálja a problémákat. Ez a konfiguráció fenntartja400-500 címke óránként. A tapasztalt csapatok elérhetik a(z) 600+ értéket, de ne tervezzenek ilyen ütemet.

Priority order

Rendszerkonfiguráció

Frissítési időközök

Ez az akkumulátor-élettartam és a reakciókészség kompromisszuma{0}}.

A néhány percenkénti frissítés beállítása remekül hangzik mindaddig, amíg 4 év helyett 18 hónap után nem cserélik ki a címkéket. Az 5 percenként frissített címke nagyjából kimerül8-szor gyorsabbmint egy 2 órás ciklusban. Az egyik élelmiszerbolt lánc a teljes termékosztályát 5 perces frissítésre állította be, mert az árak gyakran változtak, majd két évvel később 400 címkét kellett kicserélni.

Az ésszerű megközelítés: használja1-2 órás időközönkéntalapértelmezettként a legtöbb elemnél. Áthelyezés ide15-30 perces frissítésekolyan kategóriákhoz, ahol gyakran változnak az árak, mint például a termékek vagy a versenyképes élelmiszerek. Tartsa fenn az agresszívet1-5 perces beállításadott cikkszámokhoz adott promóciók során, nem általános szabályzatként.

Csatorna kiválasztása

A 2,4 GHz-es sávban 14 csatorna van, de csak1, 6 és 11nem{0}}átfedésben vannak az FCC régiókban. Vizsgálja meg a meglévő WiFi-telepítést, és válassza ki az ESL-csatornákat az átfedés minimalizálása érdekében. Ha a WiFi az 1. és a 6. csatornán van, állítsa az ESL-t a 11. csatornára. A legtöbb vállalati WiFi rendszer az ügyfél informatikai csapatával{6}}igazítható, ahelyett, hogy csak megkerülné őket.

Indítsa el az átviteli teljesítményt közepesen (10-15 dBm). Csak akkor növelje, ha a lefedettség a pozicionálás optimalizálása után is fennáll. A magasabb szint növeli az interferenciát más 2,4 GHz-es rendszerekkel, beleértve az üzlet saját WiFi-jét is.

Sablon tervezés

Az árnak a legnagyobb elemnek kell lennie-minimum 48 pontos betűtípus1 méteres távolságban olvashatóság érdekében. Másodlagos terméknév. Vonalkód méretű a megbízható beolvasás érdekében,minimum 80%-os nagyításEAN esetén-13. Az egységárat az EU-ban és az Egyesült Államok számos államában törvény írja elő, ezért ellenőrizze a helyi követelményeket. A promóciós zászlóknak kontrasztos színekre van szükségük a háromszínű kijelzőkön; vegye figyelembe, hogy a piros szürkén jelenik meg a monokróm címkéken, ezért ennek megfelelően tervezzen.

Template Design

Integráció

Kétféle módon csatlakozhat az üzleti rendszerekhez.Push modellaz ERP vagy a POS árfrissítéseket küld API-n keresztül, ha változások történnek,{0}}valós idejű-szinkronizálás, de a forrásrendszer módosítása szükséges.Húzás modellaz ESL-szerver lekérdezése ütemezett,{0}}egyszerűbben megvalósítható, de késést vezet be az árváltozás és a címkefrissítés között.

Élelmiszer- és elektronikai cikkek esetében, ahol az árak gyakran változnak, megéri az integrációs erőfeszítést. Stabil árképzési környezetekben, például hardverboltokban, a pull jól működik.

Közvetlen adatbázis kapcsolatszintén lehetőség,{0}}lekérdezheti a terméktáblázatot a legutóbbi szinkronizálás óta módosított rekordokról. Mindig replikához csatlakozzon, ne éleshez. Egy rosszul megírt ESL-lekérdezés lerobbant egy POS rendszert a Black Friday alatt az egyik telepítésnél.

A tényleges API-hívások és adatbázis-lekérdezések egyszerű REST-bejegyzések és SQL-kiválasztások. A kihívást az adatminőség és a hibakezelés jelenti, nem pedig maga a technikai integráció.

Tesztelés és érvényesítés

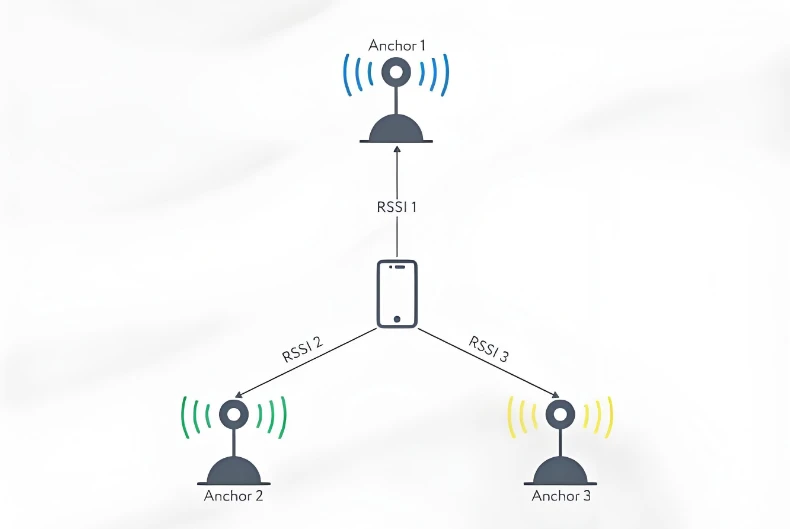

Séta teszt

Walk Test

Helyezzen el tesztcímkéket az egész üzletben, beleértve a lefedettség határain lévő helyeket{0}}a folyosók végén, a sarkokban, az oszlopok mögött, a hűtőzónák közelében és belsejében. Az összes tesztcímke egyidejű frissítése. Bármely címke, amely 5 percen belül nem frissül, lefedettségi hiányt jelez. Javítsa ki ezeket a folytatás előtt.

Részletesebb elemzéshez használja a rádiófrekvenciás felmérési eszközöket vagy az ESL rendszer beépített -diagnosztikáját a jelerősség feltérképezéséhez. Az RSSI elfogadható-70 dBm vagy erősebb. -70 és -80 dBm között marginális-működik, de időnkénti hibákra számíthat. A -80 dBm-nél gyengébb érték elfogadhatatlan. A SES-imagotag címkénkénti RSSI-t jelenít meg a diagnosztikában. A Hanshow külön felmérési eszközt igényel.

Funkcionális tesztelés

Futtasson teljes -üzletfrissítést. Célmutatók:99%-os siker első próbálkozásra, 99,9% automatikus újrapróbálkozás után, 5000 címke alatti üzleteknél 15 perc alatt elkészül. Ha ezeket a számokat nem éri el, akkor lefedettségi probléma, interferencia probléma vagy hardverhibás. Ne jelentkezzen ki, amíg el nem éri a küszöbértékeket.

Vegyen egy 5%-os véletlenszerű mintát, és ellenőrizze, hogy a megjelenített árak megegyeznek a forrásrendszerrel.Zéró tolerancia eltérésekre.Bármilyen eltérés kötési hibát vagy integrációs hibát jelez.

Stresszteszthez szimuláljon gyorskiárusítást a címkék 50%-ának egyidejű frissítésével. Győződjön meg arról, hogy a rendszer reagál, és a várólista tisztán dolgozza fel. Tesztelje a feladatátvételt-egy bázisállomás leválasztása az aktív frissítési ciklus alatt, és ellenőrizze, hogy az érintett címkék felveszik-e a szomszédos egységek lefedettségét. Ez igazolja, hogy a 20%-os redundancia valóban működik.

Amikor a dolgok rosszul mennek

Ezek a problémák többször is előkerülnek.

A címkék nem válaszolnak:ha a LED soha nem villog, akkor az akkumulátor nem aktiválódott -ismételje meg az aktiválási sorrendet. A LED villog, de a kijelzőn nincs változás, azt jelenti, hogy a címke valószínűleg a tartományon kívül van. A részleges vagy hibás kijelzőfrissítések rádiófrekvenciás interferenciára utalnak-próbáljon ki különböző csatornákat, és keressen versengő 2,4 GHz-es forrásokat. A nem frissülő régi tartalom szinte mindig kötelező probléma a felügyeleti szoftverben.

A bázisállomással kapcsolatos problémák:nincs tápfeszültség LED azt jelenti, hogy a PoE nem tárgyal{0}}ellenőrizze, hogy a kapcsolóport valóban támogatja-e a PoE+-t, és ellenőrizze a kábelvégződést. A tápellátás, de nincs szoftver regisztráció, a hálózati konfiguráció-IP-hozzárendelés, tűzfalszabályok, VLAN-beállítások. Az egyik zónában az időszakos meghibásodások az adott bázisállomás határvonali lefedettségére utalnak. A zónában lévő összes címke egyidejű meghibásodása általában azt jelenti, hogy maga a bázisállomás meghalt.

Rendszerszintű{0}}problémák:a sorban állást frissíti, de a címkéket nem éri el, kommunikációs megszakadást jelez a szerver és a bázisállomások között{0}}ellenőrizze a hálózati elérési utat és indítsa újra az ESL-szolgáltatásokat. A helyes forrásadatok ellenére hibás árak azt jelentik, hogy az integrációs szinkronizálás megszakadt-, és beleásson az API-naplókba. A lassú válasz az adatbázis teljesítményére utal, különösen nagyobb telepítéseknél. Az eltűnő kötések az adatok sérülésére utalnak,{5}}azonnal állítsa vissza a biztonsági másolatból.

Futás tartása

Nem létezik univerzális karbantartási program, de bizonyos dolgok figyelmen kívül hagyása problémákat okoz.

Napia megfigyelést automatizálni kell az offline címkék, az alacsony akkumulátor töltöttség és a sikertelen frissítések rendszerriasztásai révén.Heti, tekintse át a címkék állapotjelentéseit, és egy napnál tovább vizsgáljon meg bármit offline.Havi, fizikailag ellenőrizze a címkéket a poros helyeken,-a pékség részlegei hírhedtek-és helyszíni-ellenőrzik a pontosságot.Évente, tekintse át, hogy az üzlet elrendezésének változásai hatással voltak-e a bázisállomás lefedettségére, és tervezze meg az akkumulátorcserét.

Az akkumulátorokon: a címkéket a felhasználó nem{0}}javíthatja, ezért az egész egységet ki kell cserélni, ha az akkumulátor lemerül. Ne várja meg a kudarcokat. Amikor a flotta 10%-a alacsony akkumulátorszintű figyelmeztetést jelez, adja le a csererendelést. A sürgősségi rendelések többe kerülnek, és a promóció során elhalt címkék problémákat okoznak.

Telepítési skála

Kis bevetések500 alatti címkékhez kell 1-2 bázisállomás, egy nap telepítés két fővel, és felhőtárhely. Jó kezdő projektek az ESL-ben kezdő csapatok számára.

Közepes telepítések500-tól 3000 címkéig 3-8 bázisállomás, 2-4 nap 4-6 fős csapattal és tényleges projekttervezés szükséges.

Nagy formátumú üzletek3000-15 000 címkével más. Tervezzen 8-25 bázisállomásra, 1-2 hétre, 8-12 fős csapatokra és helyszíni szerverekre a megbízhatóság érdekében. A szakaszos bevezetés és a dedikált projektmenedzsment válik szükségessé.

Vállalati méretarány15 000 feletti címke-zászlóshajók, nagy szupermarketek-25+ bázisállomást, 2-4 hetet, 15+ fős, speciális szerepkörrel rendelkező csapatokat és redundáns infrastruktúrát jelentenek. Kérjen tapasztalt segítséget az első ilyen léptékű telepítéshez.

Minőségbiztosítási ellenőrzőlista

Mielőtt elkezdené:helyszíni felmérés fotókkal befejezve, RF interferencia feltérképezése, bázisállomások pozíciói megjelölése, hálózati infrastruktúra ellenőrzése, címke mennyiségeinek visszaigazolása készenléttel, csapat tájékoztatása, üzletvezetés tájékoztatása.

A telepítés során:bázisállomások megfelelő magasságban, kábelek tesztelése a lezárás előtt, minden bázisállomás online megerősítése a következőre váltás előtt, aktiválások ellenőrizve, kötések érvényesítve, zónafrissítési tesztek 99% felettiek, lefedettségi hiányosságok megszüntetve.

Befejezés után:teljes boltfrissítés 15 perc alatt, 99,9%-os sikerarány elért, árpontossági audit sikeres, integráció ellenőrzött, a személyzet kiképzett, a dokumentáció kézbesítve, a támogatási kapcsolatok megerősítve, a karbantartási ütemterv elkészült.
